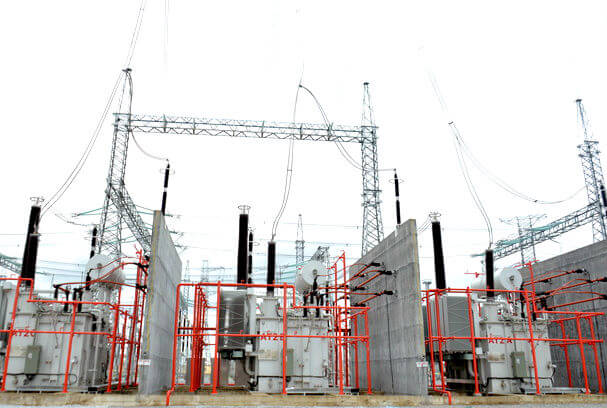

Trạm biến áp 500kv đông anh

​Ngày 31/12/2018 tại Trạm biến áp 500/220 kV Đông Anh, Ban Quản lý dự án các công trình điện miền Bắc (NPMB) đã phối hợp với các đơn vị liên quan tổ chức đóng điện đưa vào vận hành máy biến áp AT2 (500/220/35kV-900MVA) các thiết bị liên quan – hoàn thành công trình “Lắp máy biến áp 500kV thứ hai Trạm biến áp 500kV Đông Anh”, nâng tổng công suất máy biến áp (MBA) 500kV của Trạm từ 900 MVA lên 1.800 MVA (2 x 900).

trạm biến áp 500kv đông anh
Trạm biến áp 500kv đông anh

Dự án có tổng mức đầu tư 210,96 tỷ đồng do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu , NPMB thay mặt EVNNPT điều hành quản lý dự án, Công ty CP Tư vấn Xây dựng điện 1 thiết kế, Công ty TNHH MTV Xây lắp điện 4 thi công, Công ty Dịch vụ kỹ thuật truyền tải điện thí nghiệm hiệu chỉnh, Công ty CP Khảo sát Thiết kế Xây dựng công trình tư vấn giám sát, Công ty Truyền tải điện 1 tiếp nhận quản lý vận hành khi công trình hoàn thành.

Công trình có quy mô: Lắp đặt 01 máy biến áp 500/220/35kV-900MVA (được đấu nối tổ hợp từ 3 máy biến áp 1 pha, công suất 300 MVA), nâng tổng công suất máy biến áp 500kV của Trạm từ 900 MVA lên 1.800 MVA (2 x 900)​; lắp đặt bổ sung các thiết bị liên quan phù hợp với máy biến áp mới.

Công trình được xây dựng trong khuôn viên TBA 500/220kV Đông Anh tại xã Thụy Lâm, huyện Đông Anh, TP. Hà Nội.

Việc hoàn thành nâng tổng công suất máy biến áp 500kV của Trạm biến áp 500kV Đông Anh sẽ giảm tải cho các máy biến áp 500kV trong khu vực miền Bắc; nâng cao độ tin cậy, an toàn cung cấp điện và đáp ứng nhu cầu phát triển kinh tế, xã hội của khu vực.
